生產計劃和控制在當今的“多品種、小批量、定制化”的環境下,越來越受到重視,但是生產計劃的幾個觀點,需要理清。生產計劃和控制是生產系統運作管理的核心,對于生產計劃有以下原則:
首先,是分層。
從宏觀角度看,生產計劃分為均衡計劃和交付計劃。
其中均衡計劃按照時間的顆粒度,分為“資源計劃”、“綜合計劃”、“產銷協同計劃”三個層級。資源計劃往往是3年以上的、綜合計劃往往是1年的,而產銷協同計劃往往是3-6個月的。產品的顆粒度往往是產品系列,一般不到型號。而資源的顆粒度,往往是設施建設、關鍵瓶頸資源。均衡計劃的目的,是根據預測需求,配置相應的資源,以滿足未來交付的需求。從這點看,均衡計劃的目標是為了更好的交付。
交付計劃顧名思義,就是為了準時交付客戶需求,滿足客戶需求而編制的計劃。交付計劃,一般可以按照不同的目的和階段,分為:主需求計劃、主生產計劃、物料需求計劃、車間作業計劃/供應商到料計劃四段。主需求計劃,是形成預測需、訂單需求、補庫需求等沖銷,形成凈需求。主生產計劃是對主需求計劃進行ATP(可承諾量)、CTP(可承諾交期)的平衡,形成關鍵產能、關鍵料平衡后的完工計劃。而物料需求計劃,是對主生產計劃的自制件、委外件、外購件件的分解,從而形成相關需求計劃。車間作業計劃/供應商到料計劃,一個是對自制任務在考慮產能約束、物料約束、工藝約束下的機臺/產線作業,另一個則是根據車間作業計劃對未到料的外購物料的到料計劃。
其次,是集成
生產計劃和控制,雖然是先分層,再分段的,但是必須是集成的。

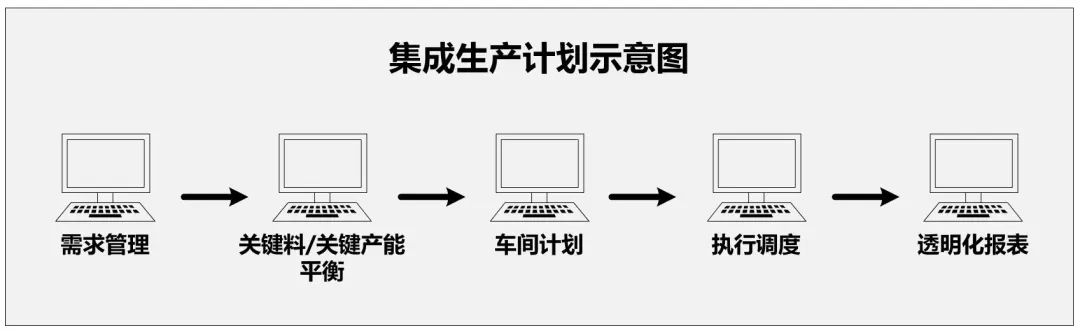

生產計劃和控制的集成體現在以下幾個方面:
第二,是數據集成。數據可以多源,但是必須是一個維護平臺,或多個平臺最終至一處。
第三,是模型集成。統一設計的一個生產計劃模型,并利用同一數據源的數據。
第四,是方法集成。根據業務場景,設計一個覆蓋全過程的方法論。
第五,是軟件集成。均衡計劃和交付計劃,必然會采用不同的軟件,但是軟件之間的數據是互聯的,集成的。
其三,是滾動
生產計劃不是一成不變的,而是根據不同的層級的分段,實現覆蓋一定周期下的、不同頻率的滾動,以滿足不斷變化的需求。
資源計劃、綜合計劃,一般至少需要編制一次,主要針對資源。
產銷協同計劃最常見的是雙周滾動(業務不太穩定),或月滾動(業務相對穩定)。需要指出的是,產銷協同計劃不僅針對資源,還需要針對關鍵料。
主需求計劃、主生產計劃、物料需求計劃、車間作業計劃/供應商到料計劃,一般必須是每日一次,覆蓋的周期一般至少是承諾交期(即,承諾交期是45天的,則各段計劃的覆蓋周期,必須是45天)。主生產計劃中,常見的會說是月計劃、周計劃和日計劃,這個典型的手工計劃叫法。
